湘电风能平海湾海上风电场再次提前27天完成年度调整发电任务,2017年累计发电量突破2.1亿千瓦时

福建平海湾风电场自2016年1月26日首台机组并网发电以来,累计发电量达到3.20亿千瓦时。2016年并网5个月发电1.12亿千瓦时,提前38天完成2016年发电任务。2017年10月27日10时,年累计发电量1.73亿千瓦时,提前65天完成年初制定发电任务。为此,福建投资集团将2017年度发电任务从1.69亿千瓦时调整为2.1亿千瓦时。

福建平海湾风电场自2016年1月26日首台机组并网发电以来,累计发电量达到3.20亿千瓦时。2016年并网5个月发电1.12亿千瓦时,提前38天完成2016年发电任务。2017年10月27日10时,年累计发电量1.73亿千瓦时,提前65天完成年初制定发电任务。为此,福建投资集团将2017年度发电任务从1.69亿千瓦时调整为2.1亿千瓦时。



截至12月3日18时,平海湾一期项目2017年累计发电量已经突破2.1亿千瓦时,再次提前27天完成年度调整发电任务。预计全年发电量将达到2.3亿千瓦时以上,或创4600小时以上满功率运行新纪录,远远超过平海湾一期项目可研满发小时数(3760h)!



福建莆田平海湾海上风电场一期工程由福建投资集团开发建设,项目位于福建省莆田市秀屿区平海湾海域,安装10台单机容量5兆瓦的湘电XE128-5000海上风电机组,总装机容量50兆瓦。据数据统计,该项目2017年平均月可利用率达到99.65%,在运行期间多次正面抵抗台风登陆,已经累计安全运行677天。



平海湾XE128-5000海上风电项目

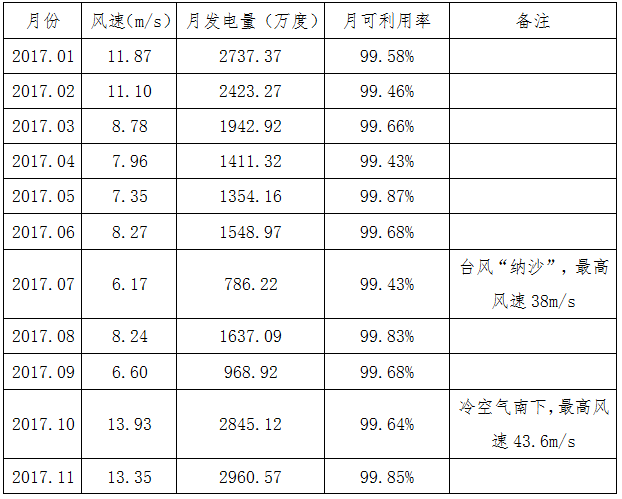

2017年1月—11月运行数据统计



湘电风能平海湾海上风电场能够再次提前超额完成年度发电计划任务,离不开其突出的技术特点:



首先,湘电风能5MW系列化直驱永磁同步风力发电机组平台由XE5000-128/140/154/172等4种机型组成,涵盖了我国海上所有可开发利用风资源区域,其年等效可利用小时数在4000小时以上,在保障高效率、高可靠性、高安全性、低维护成本及环境友好性的同时具有独树一帜的高经济回报率。



其次,采用经过高海拔、极低温、高湿热及高湍流复杂山地环境风场可靠稳定运行10年以上的超紧凑、天然可定制化的陆上风电机组主传动链结构,并配置高可靠性智能润滑系统来保障主轴承的良性管理,从而最大程度规避了国内外风电机组主传动链高故障率、核心传动部件提前失效导致的长时停机和昂贵运维的风险。



第三,采用基于“机电热磁”多物理场耦合优化设计、高可靠性绝缘工艺制造及高精度气隙优化装配的永磁同步发电机,在维持一贯的高效率、轻量化、高功率密度等优良特性的同时,匹配高可靠性中压IGCT变流系统,确保主发电系统高效稳定性。



第四,机组环控系统中的通风换热系统设计基于主发电系统及内部电控系统等内生热源分布的CFD流场数值模拟技术,并结合整机动态热损耗自适应控制策略,在有效解决特定高湿热、高盐雾腐蚀海域机组的温控及腐蚀难题的基础上最大程度降低机组的自耗电能。



第五,机组沿用具有10年以上台风高发沿海区域的可靠安全运行的台风生存智能控制策略技术同时,优化了台风过境前后持续200小时以上高风速满功率运行的控制策略,有效兼顾了高产能和高可靠安全性的统一。



第六,建立了基于低噪声高叶尖速比叶片气动翼型优化、传动链部件油脂泄漏防治、低噪声通风系统优化及偏航制动噪声抑制策略集成的环境友好型的系统解决方案,有效规避了生态环境法律风险。



第七,机组内部结构及各子系统的布局基于人机工程学设计,有效保证了机内维护的可达性、安全性和便捷性的同时,开发了海上风电机组独有的可预防性维修管理工具,极大程度降低了海上风电机组的运维成本。



根据风电发展“十三五”规划,到2020年底,风电累计并网装机容量确保达到2.1亿千瓦以上,其中海上风电并网装机容量达到500万千瓦以上,风电年发电量确保达到4200亿千瓦时,约占全国总发电量的6%。

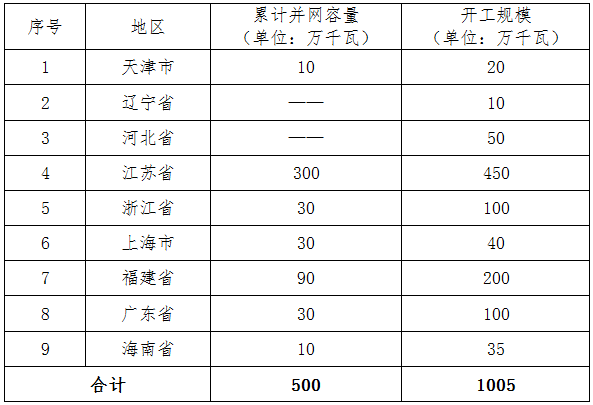

2020年全国海上风电开发布局



海上风电发展不是百米冲刺,而是一个接一个的马拉松长跑。目前我国海上风电已进入迅猛发展期,我国海上风电若要做到世界领先,超越其他海上风电强国,必须坚持走先进技术自主研发、先进产品国产研制、先进施工技术自主发展的路线。坚持海上风电机组自主研发、国产化研制对我国海上风电智能制造发展有着重要的战略意义。



提供高质量的产品和完善的售后服务,回归理性,回归市场,与市场同频共振,积极响应客户需求是湘电风能的目标。湘电风能以“互联网+”思维,以数字化、智能智慧化为驱动,从技术研发、到市场拓展、到用户体验的各层面推动风电产业转型升级产生的直接效果,真正做到产品及后期运维的智能化、适时化。

本文由风电头条编辑整理。欢迎转载,转载请注明原文出处:http://www.windnews.cn/839.html 。本文仅代表作者观点,不代表风电头条观点。
